蒲城清潔能源化工項目位于渭南市蒲城縣渭北煤化工園區,西北距離縣城約14公里。項目投資兩百多億,為大型煤制烯烴示范工程,以煤為原料采用第二代DMTO-II技術及國際首創的等壓甲醇合成技術,年產聚乙烯33萬噸,聚丙烯37萬噸,年需原煤350萬噸。實現煤炭資源優勢向經濟效益優勢轉化,并以此促進陜西省石油和化學工業發展,同時提高我國煤化工行業整體水平,實現以煤炭資源部分替代稀缺油氣資源,從而緩解石油短缺,保障國家能源安全的目的。
配套的鐵路專用線位于廠區南部,朝西南距離侯閻線蒲石站約1公里,南鄰侯閻正線約150m。蒲城清潔能源鐵路專用線接軌于蒲石車站,經專用線走行線止于廠內裝卸場。主要工程涵蓋以下2個工程單元:蒲石車站改、擴建工程及裝卸場工程。
其中蒲石站專用線工程在車站新增2股道及堆貨場等設施,并同步改造車站排水、照明、消防及信息等設備設施。
裝卸場共設6股道,其中卸煤區配3股道,分別為重車線、空車線和機車走行線,東端盡頭處設翻車機1臺,與廠區輸煤系統連接。裝車區配2股道,分別為貨物線及到發線,配貨物站臺及雨棚等設施,與產品包裝倉庫連接。另設機車整備及車輛臨修線1條,滿足機車及車輛檢修要求。
1.項目技術難點分析及主要解決思路
難點一:本次鐵路專用線設計運量大,行車組織及裝卸車的效率要求高,傳統的調車作業、人力卸車及零擔摘掛運輸組織已經不能滿足運輸?shù)男枰?guī)劃廠址技術條件上實現不了路企直通運輸。
專用線設計中改變了傳統思路,大膽建議廠址搬遷,從而鐵路實現了整列直通到發,并與廠區總圖密切結合,卸車采用翻車機及皮帶走廊運輸,產品站臺與包裝倉庫合建,大大提高了效率。
難點二:既有線施工,實施難度大。
從圖可見:既有蒲石站有到發線3條,貨物線1條。本次鐵路專用線新增2股到發線,并將貨物線延長,相應增加堆貨場,工程規模非常大。另新增2股道分別位于正線兩側,既有股道之間,造成施工地點多且分散,基本覆蓋車站全部范圍。而侯閻線為國家Ⅰ級電氣化鐵路,客貨運繁忙,因此施工對既有線運營干擾非常大,如何在工期內有效完成任務,成為既有車站改造的一大難點。
具體對策:
(1)、做好隔離防護,制定施工計劃,減少要點施工,盡量保證施工不影響行車。
(2)、和鐵路部門積極聯系,協調作業,利用鐵路維修天窗,既不影響列車運行,又減少施工要點。
(3)、制定科學實用的施工計劃,提高作業效率,尤其是鐵路要點封鎖期內,加派人手及設備,保證施工進度。
(4)、既有線插入道岔,均提前拼裝完成,施工中一次推入,有效保證了施工速度。
(5)、既有線兩側提前針對性征用臨時用地,保證施工材料堆場及道岔拼裝場地,未因周邊地界糾紛引起施工拖延。
難點三:采購層面來講,本項目涉及專業15個,工程采購極其復雜,加之設備材料費用在整個項目造價中所占比重較大,搞好采購招標對降低整個工程項目的造價非常重要。經常不僅要對貨物本身價格進行選擇比較,還要綜合分析一系列與價格有關其他方面因素,根據市場價格、浮動趨勢和工程項目施工計劃,選擇合適的進貨時間和進貨批量,根據資金周轉有效利用、匯率和利率情況,選擇合理付款方式做到工程進度與采購匹配,否則嚴重影響項目實施。
針對采購層面困難:圍繞本項目采購內容多樣,采購數量不大的特點,項目部首創性的提出跟蹤采購和監造采購的概念,確保設備按時按質到位,與項目進度合理匹配。首先從選擇合格供貨廠商入手,對公司過去總承包及工程設計項目中,經過實踐證實產品質量、企業信譽和售后服務最佳的供貨廠商作為合格供貨廠商名單提交業主考核批準。其次,對中間監造和階段檢驗投入精力,由于中間監造和階段檢驗對保證設備質量非常重要,特別是要對專有設備和非標設備加強檢驗力度,以保證供貨商按照設計圖紙及有關標準進行制造。在監造過程中,要求檢驗人員對每臺設備材質、性能指標都要嚴格檢驗,將問題解決在出廠前,避免產品運到施工現場后出現問題而延誤工期的現象發生。第三,加強關鍵設備供貨期限控制,明確關鍵設備供貨期限,如果超過供貨期限,將按時供貨納入合同獎懲條款,加強對供貨商約束。第四根據項目總體進度計劃的要求,按照工務、電務、電力、通信、信息、車輛等專業大項分別制定采購計劃,對關鍵設備(如道岔設備)制定單項采購進度計劃,安排專人進行質量及進度管理,定期組織人員到制造廠進行進度檢查,提前發現問題。第五,加強費用控制,做好直接費用的估算工作,逐項分解費用控制指標,定好標底,貨比三家,不得任意突破。認真確認采購裕量,避免過剩或大量補充訂購。通過以上措施,本項目從未出現因采購原因?qū)е碌墓こ踢M(jìn)度及質量安全問題。
難點四:施工層面來講,由于本項目涉及站前和站后兩個合同,專業全面,管理方面,合同復雜,管理難度大,為確保本工程安全優質地按期建成開通并交付運營,我院EPC項目部成立三個項目分部,各項目分部配備項目經理、技術負責、安全負責、質量負責及施工隊伍,合計管理十八個部門。工期方面,由于施工圖審查延遲,開工日期延后,導致工期壓力巨大,加之西安鐵路局2014年貨運量萎縮,路局要求確保14年底開通本項目,下半年汛期,及暑運高峰期,鐵路線上施工天窗縮減,要點難度大。對外協調方面由于專用線工程需要在蒲石車站接軌,需協調聯絡西安鐵路局十個處部,八個站段,每個站段需要簽訂相關安全協議,施工配合協議,聯絡機制等,同時專用線接入施工往往要在有限的施工時段完成道岔推移、鋪設、調校、聯接及壓實,同一時段工務專業與電務、通信等專業需要同步配合,現場一百米不到的施工面往往有上百人同時操作,協調工作難度極大。安全壓力對本次施工也提出了不小考驗,專用線施工與廠區化工設備施工同步進行,所有工程施工都需要業主方確認后方可進行,動火證,動水證,動土證,各種安全證件繁雜,安全培訓考核日?;瑫r(shí)還要滿足鐵路施工安全要求,壓力巨大。
針對施工層面困難:第一,要求施工分包商每月編制施工計劃,依據月滾動計劃編制每周滾動計劃,嚴格按計劃施工,并制定相應制度督促落實,以周滾動計劃保證月滾動計劃的按期完成。第二、在保證安全和質量的前提下,組織深度交叉施工,從而爭取時間和縮短工期,做好各項工作的銜接,避免停工、窩工損失或不必要趕工費用。嚴格工程質量管理,減少返工浪費。例如大型設備吊裝可在土建(結構)施工高潮時穿插進行。所有樓面裝修工作可和樓內安裝工程交錯或平行作業。組織管道工廠化預制為了保證工期,在線路土建施工高峰時期就積極創造條件促使施工分包商開始相關下穿管道預制準備,在現場還不具備安裝條件的情況下,開始管道工廠化預制,這樣既保證了質量,又減少了安裝作業時間,使施工分包商人員、機具得到充分利用,從而保證了工期要求。第三,HSE 管理和文明施工,該項目的HSE制度業主是要強行執行的。為了落實制度,每個項目分部安排專職安全工程師對現場施工安全裝備、安全用電、高空作業、腳手架、吊裝工作、施工設備、動火作業、現場保衛、文明施工、衣著條規、緊急情況、職業保健衛生、周圍環境等進行落實,確保HSE管理和文明施工落實到位。
2.項目采用的主要?jiǎng)?chuàng)新手段和獲得的效果
蒲城清潔能源鐵路專用線是西安鐵路局內率先實現路企直通的鐵路專用線之一,并采用EPC模式建設,帶動陜西省及周邊省區鐵路建設模式創新,為其他鐵路專用線提供了一個很好的參考,對整個區域鐵路的發展及以后的建設模式引領具有首創性的榜樣作用,意義非常。我院作為為陜西地區鐵路工程EPC管理的先頭單位,具有開拓意義,取得一下優勢成果:
(1)、 EPC總承包商負責整個項目的實施過程,不再以單獨的分包商身份建設項目,有利于整個項目的統籌規劃和協同運作,可以有效解決設計與施工的銜接問題、減少采購與施工的中間環節,順利解決了施工方案中的實用性、技術性、安全性之間的矛盾;
(2)、工作范圍和責任界限清晰,建設期間的責任和風險可以最大程度地轉移到總承包商;
(3)、合同總價和工期固定,業主的投資和工程建設期相對明確,利于費用和進度控制。
(4)、能夠最大限度地發揮工程項目管理各方的優勢,實現工程項目管理的各項目標;
(5)可以將業主從具體事務中解放出來,關注影響項目的重大因素上,確保項目管理的大方向。
3.工程照片

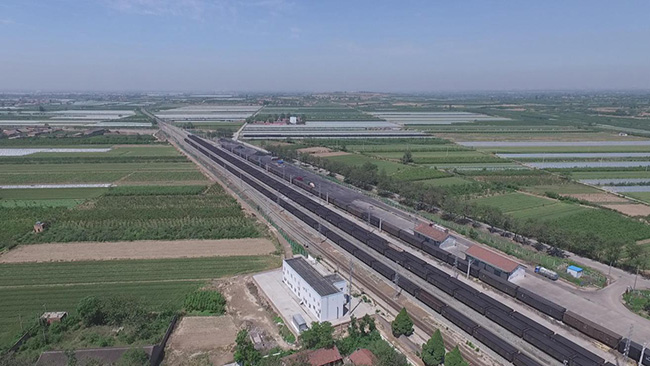

(1)蒲石站鳥瞰圖1

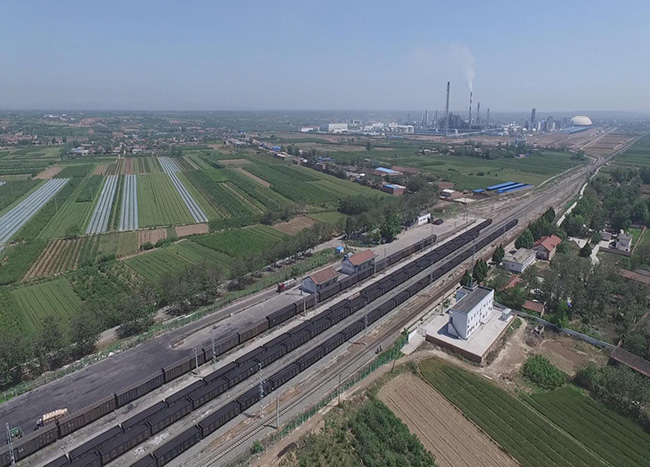

(2)蒲石站鳥瞰圖2

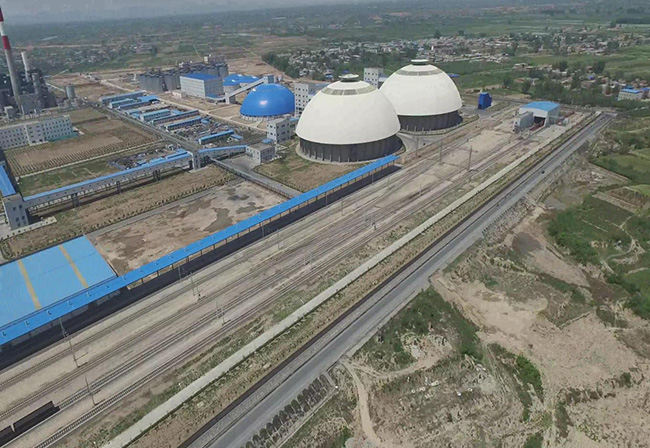

(3)場內裝卸場鳥瞰圖1

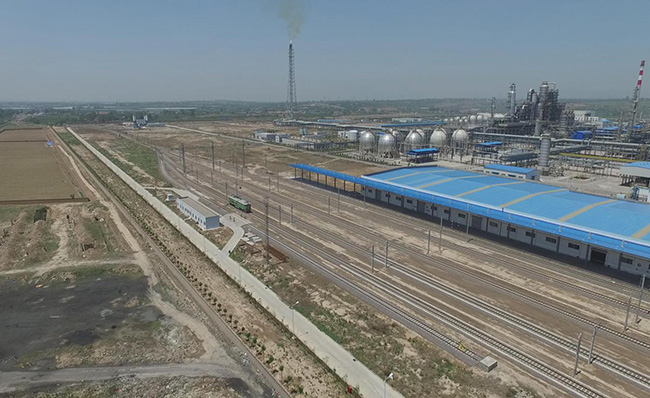

(4)場內裝卸場鳥瞰圖2
(5)場內裝卸場鳥瞰圖3

(6)翻車機庫

(7)道岔預鋪裝

(8)路基整平
(9)道岔推進

(10)首列運煤車進廠
4.經過3年的辛勤勞作,本項目榮獲2018~2019年度兩項國家優質工程金獎(工程總承包、勘察設計)。
|
